高浜発電所2号機の原子炉起動および調整運転の開始予定 2026年6月18日
関西電力株式会社
第29回定期検査中の高浜発電所2号機(加圧水型軽水炉 定格電気出力82万6千キロワット、定格熱出力244万キロワット)の原子炉起動および調整運転の開始予定等は次の通りです。
第29回定期検査開始 :2026年1月23日(実績)
原子炉起動 :2026年6月19日
臨界 :2026年6月19日
調整運転開始 :2026年6月21日
本格運転再開(総合負荷性能検査終了):2026年7月16日
以 上
(添付資料)高浜発電所2号機 第29回定期検査の概要
(別紙) 高浜発電所2号機 第29回定期検査の作業工程
添付資料
高浜発電所2号機 第29回定期検査の概要
1.主要工事

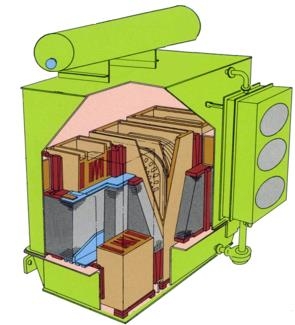

(主変圧器取替工事) (図-1参照)
主変圧器のコイル絶縁性能が経年劣化の傾向にあるため、予防保全として主変圧器を取り替えました。
2.2次系配管の保全対策 (図-2参照)
当社の定めた「2次系配管肉厚の管理指針」に基づき、2次系配管の869箇所(主要点検部位:110箇所、その他部位:759箇所)について超音波検査(肉厚測定)を実施しました。その結果、必要最小厚さを下回っている箇所および次回定期検査までに必要最小厚さを下回る可能性があると評価された箇所はありませんでした。
また、今後の保守性を考慮した部位4箇所、および他の作業(弁取替え)の施工性を考慮した部位1箇所、の合計5箇所を耐食性に優れたステンレス鋼の配管に取り替えました。
3.蒸気発生器伝熱管の渦流探傷検査結果
蒸気発生器3台(A、B、C)のうち、B-蒸気発生器伝熱管全数※について渦流探傷検査を実施し、異常のないことを確認しました。
※B:3,382本
4.燃料集合体の取替え
燃料集合体全数157体のうち57体(うち、48体は新燃料集合体)を取り替えました。
また、健全性確認のため、一部の燃料集合体の外観検査(30体)も実施し、異常のないことを確認しました。
5.次回定期検査の予定
2027年8月中旬
以 上
